德清縣人民醫院新建住院樓TRD止水帷幕工程位于德清縣武康鎮,TRD止水帷幕總方量約15300立方米,深度24.6m-25.4m;內插型鋼約1700噸。由2號TRD班組施工,在2016年12月3號進場,2017年4月25號施工結束。
項目概況
本工程位于德清縣武康鎮貴和街南側、興康北路東側、英溪南路西側、體育場街北側。本工程工程樁采用鉆孔灌注樁,基坑圍護采用850mm厚TRD工法等厚度水泥土攪拌墻內插H700×300×13×24型鋼坑內設置兩道鋼筋混凝土支撐。本工程TRD止水帷幕總方量約15300立方米,深度24.6m-25.4m;內插型鋼約1700噸,型鋼長度14.7m-17.1m,型鋼間距為900mm、1200mm兩種。
工程地質
根據野外鉆探、室內巖土試驗及原位測試資料,該項目土層主要為粉砂層,圓礫層,夾較大的卵石,含量為55%,施工難度非常大,我司根據實際情況,采用旋挖機引孔后在施工等科學先進的施工工藝,圓滿完成施工任務,地勘探測深度范圍內巖土層自上而下分布如下:
1)01雜填土層,灰黃色,松散,稍濕,以粉質粘土為主,局部為混凝土路面,厚30cm左右,夾少量石塊等建筑垃圾,全場分部,層頂高程4.19-5.66m,層厚0.3-2.8米,c=10kpa-14.6kpa。
1)1層,粉質粘土:灰黃色,軟可塑,含少量鐵錳質氧化物及云母碎屑,切面稍光滑,干強度及韌性中等,無搖震反應,局部夾有粉土,全場分部,層頂高程2.54-4.19m,層厚0.3-2.9米。
2)1層 中砂:灰褐色,稍密,濕,主要成分為石英及云母碎屑,分布于場地南側,層頂高程0.22-3.09m,層厚0.00-3.6米。
2)2層,淤泥質黏土層:灰色,流塑,含少量腐殖質及有機物,切面光滑,干強度及韌性中等,無搖震反應,局部夾有少量粉土薄層,全場分布,層頂高程-1.93~2.74m,層厚1.6-6.7米。c=13.7kpa。
6)3,卵石層:灰褐色,灰黃色,上不以灰褐色為主,底部以灰黃色為主,中密,飽和,卵石含量56%左右,次圓形,粒徑以2.00-7.00cm為主,個別厚達15cm,混中粗砂及粉質粘土,局部為粉質粘土夾碎石,全場分布,自上而下顆粒由細變粗,鉆進困難,局部有漏漿現象,層頂高程-5.23~-2.70m,層厚13.90~15.60米。
10)1.全風化粉砂質泥巖層:
灰黃色,組織結構基本破壞,但尚可辨認,巖芯已風化成砂土狀和粘土狀,局部有少量強風化巖塊,干鉆可鉆進。僅分布于Z9和Z27號鉆孔,層頂高程-18.96~-18.55m,層厚0.00~1.8米。
10)3層 中等風化粉砂質泥巖(K1):
灰黃色,泥質結構,層狀構造,組織結構部分破壞,風化裂隙較發育,巖芯呈柱狀,短柱狀,局部呈塊狀,經統計巖石飽和單軸抗壓強度標準值為3.39Mpa,巖塊大部分都沿裂隙面剪切破壞,屬于極軟巖,僅Z17未揭示,其余鉆孔均分布,層頂高程-20.35~-18.13m,厚度0.00~4.3米。

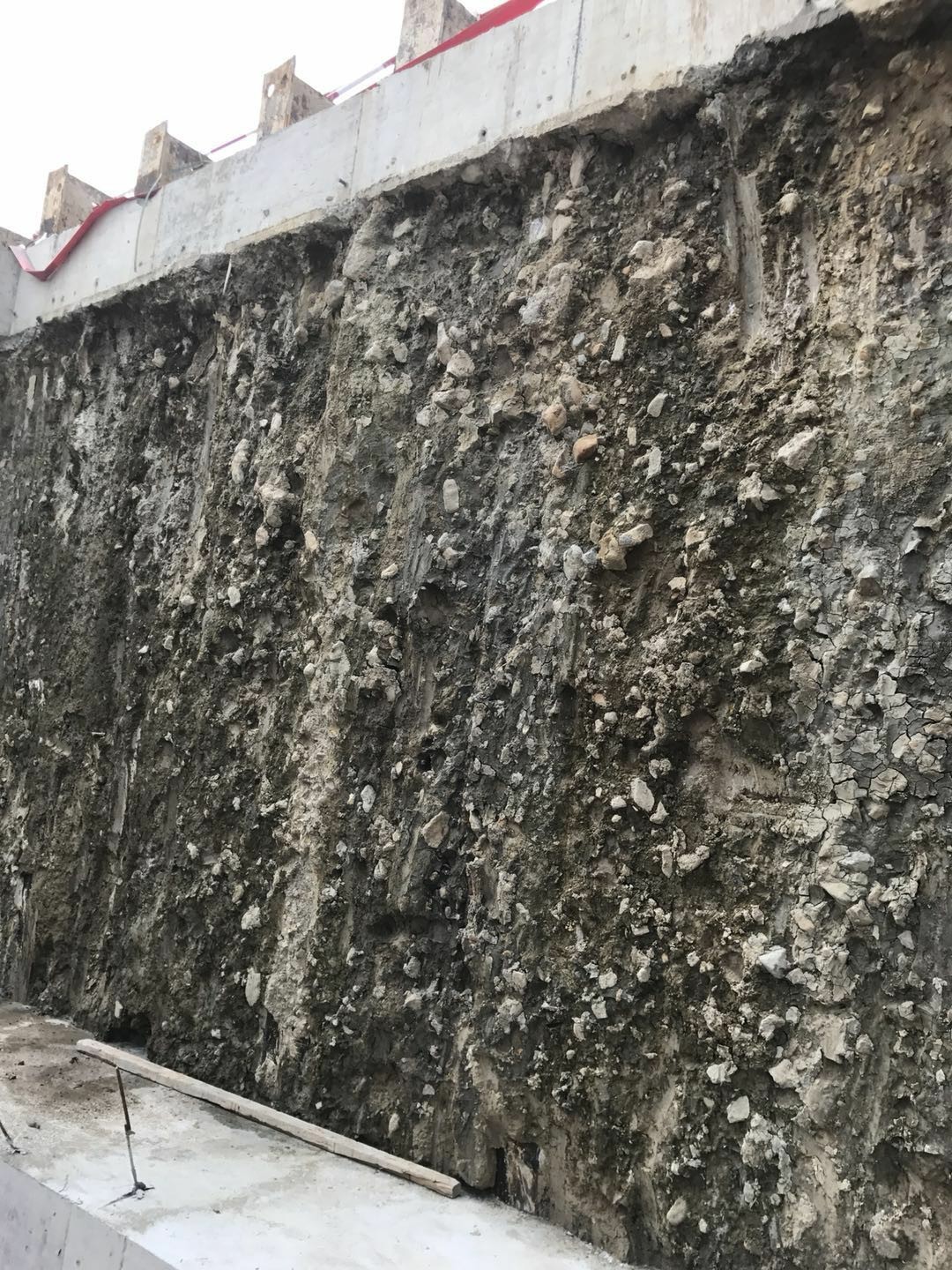

大密度卵石層
TRD施工方案
1,TRD的布置
1)止水帷幕采用水泥土地下連續墻(TRD),沿基坑周邊封閉,采用厚度850mm,墻深24.6m-25.4m的渠式切割水泥土連續墻內插H700*300*13*24型鋼作為圍護樁。
2)水泥土連續墻采用42.5級普通硅酸鹽水泥,水泥摻量25%,水灰比1.5;水泥土連續墻施工時,主機應平穩、平正,墻體垂直度允許偏差為1/250,并且根據土質條件、機械的水平推力、箱式刀具各組成部位的工作狀態及其整體偏位,選擇向下或向上切割方式。必要時,可交錯使用上述兩種切割方式。鏈狀刀具的步進距離不宜大于50mm。3)本工程應采用三步施工法。三步施工法及型鋼插入過程中溝槽應預留鏈狀刀具養護的空間,鏈狀刀具端部和原狀土體邊緣的距離不應小于500mm,成槽長度宜大于注漿墻幅寬度2m。無法連續作業時,鏈狀刀具需在溝槽養護段養護,養護段不得注入固化液。長時間養護時應在切割液中添加外加劑,防止刀具無法再次啟動。停機后再次啟動鏈狀刀具時,應首先在原位切割刀具邊緣的土體,且應回行切割,回行切割已施工的墻體長度不宜小于500mm。
2,TRD工法設備特點
(1) 適用范圍廣:整機高度僅10.1m,特別適宜架空高壓線下方等高度受限部位施工。
(2) 超群的設備穩定性:通過低重心設計,與其他方法相比,機械設備的高度大大降低,施工安全性提高。
(3)高精度施工:在水平方向和垂直方向可以進行高精度施工。
(4)連續墻深度方向的品質均一,離散性小;
(5) 適應地層比較廣,對硬質地層(硬土、砂卵礫石、軟巖等)具有良好的挖掘能力;
(6)止水性能優異,墻體等厚,無縫聯接;
(7)通過角度調節,可施工斜墻。
(8)優良的環保性能,節省材料。
3,施工步驟
TRD工法施工三步施工法:第一步橫向前行時注入切割液切割,一定距離后切割終止;主機反向回切(第二步),即向相反方向移動;移動過程中鏈?zhǔn)降毒咝D(zhuǎn),使切割土進一步混合攪拌,此工況可根據土層性質選擇是否再次注入切割液;主機正向回位(第三步),箱式刀具底端注入固化液,使切割土與固化液混合攪拌;
施工主要工藝流程圖如下:
機械組裝﹥放樣復核﹥樁機定位﹥打入切割箱﹥先行挖掘(注入切削液)﹥回撤挖掘﹥攪拌成墻(注入固化液)﹥插入H型鋼﹥拔除型鋼

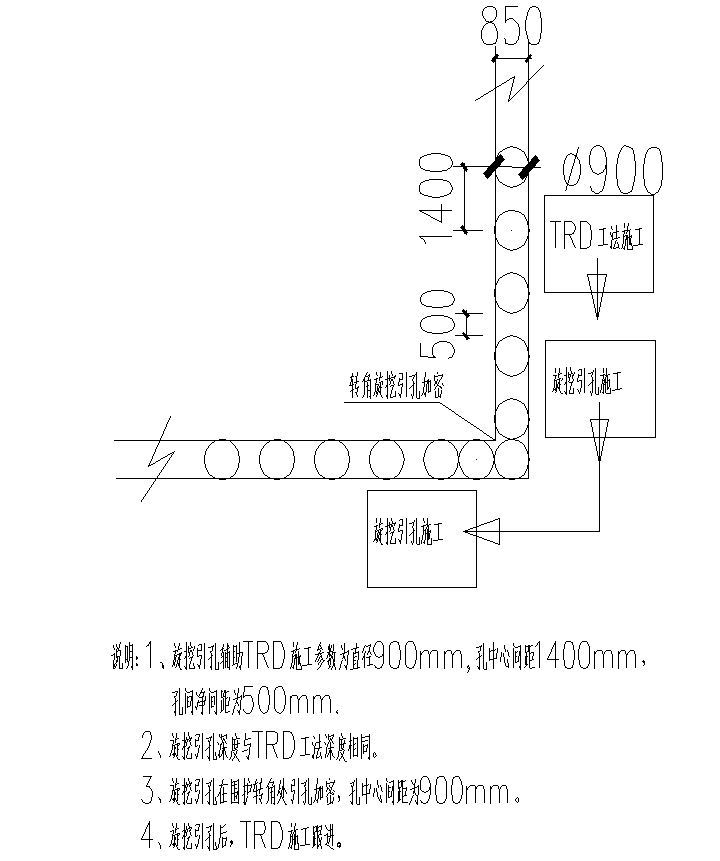

旋挖樁引孔輔助TRD施工方案

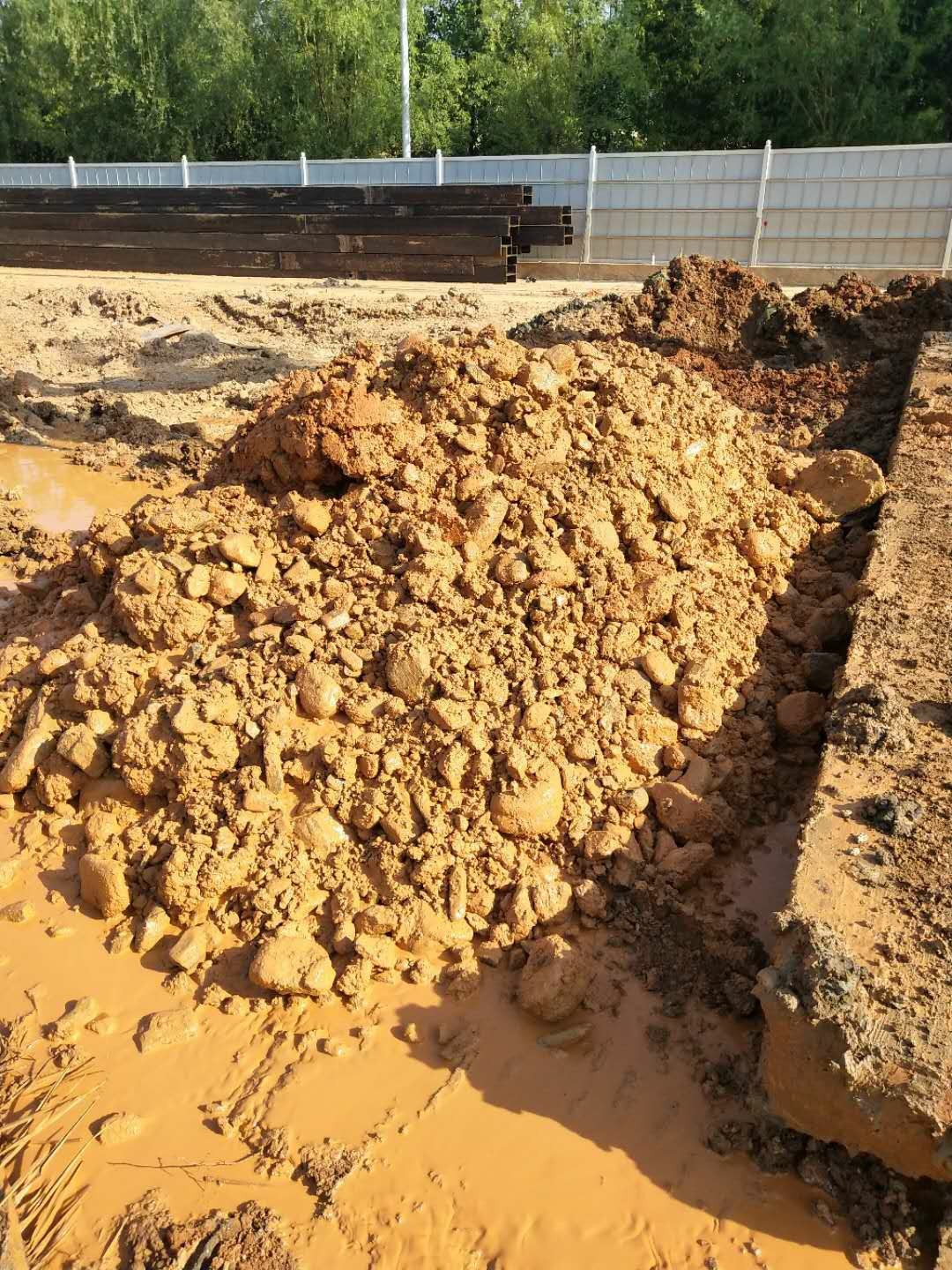

根據現場試驗施工情況,TRD工法樁機切割箱下鉆特別困難,主機幾乎無法向前推進;結合本工程地質情況及現場實際施工情況,項目部于2016年12月15日組織監理、甲方及設計、勘查單位開會研究,決定采用使用旋挖機進行引孔后再施工方案。2016年12月16日我方組織旋挖樁機進場引孔施工,選用Φ900@1400方案進行施工,施工深度為與TRD工法深度相同,在圍護各轉角處引孔加密Φ900@900方案。在我方試驗后確定TRD可以正常下鉆及向前推進,既保證了TRD工法的施工質量和進度,該工程項目的整體施工質量和進度也得到了保證。

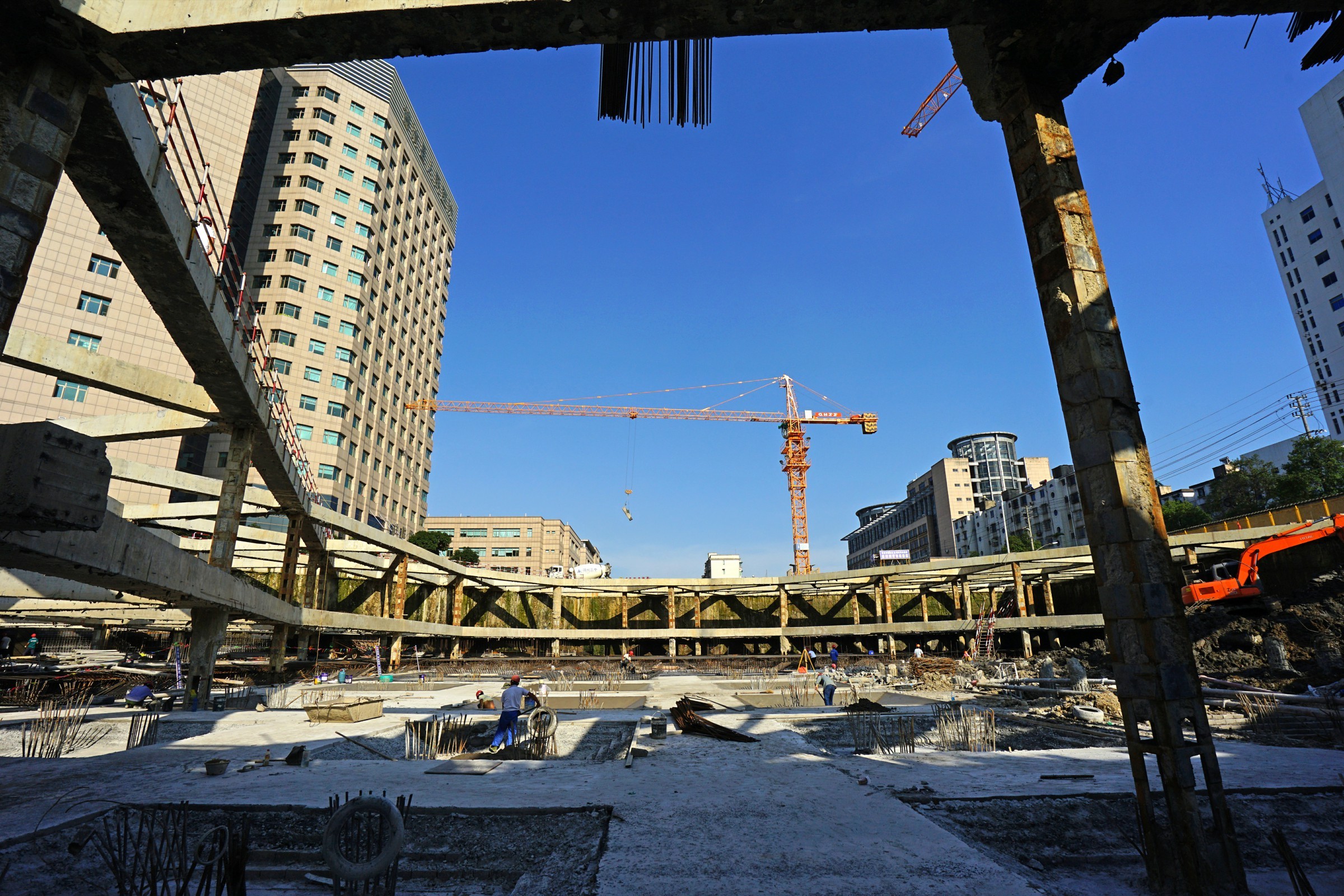

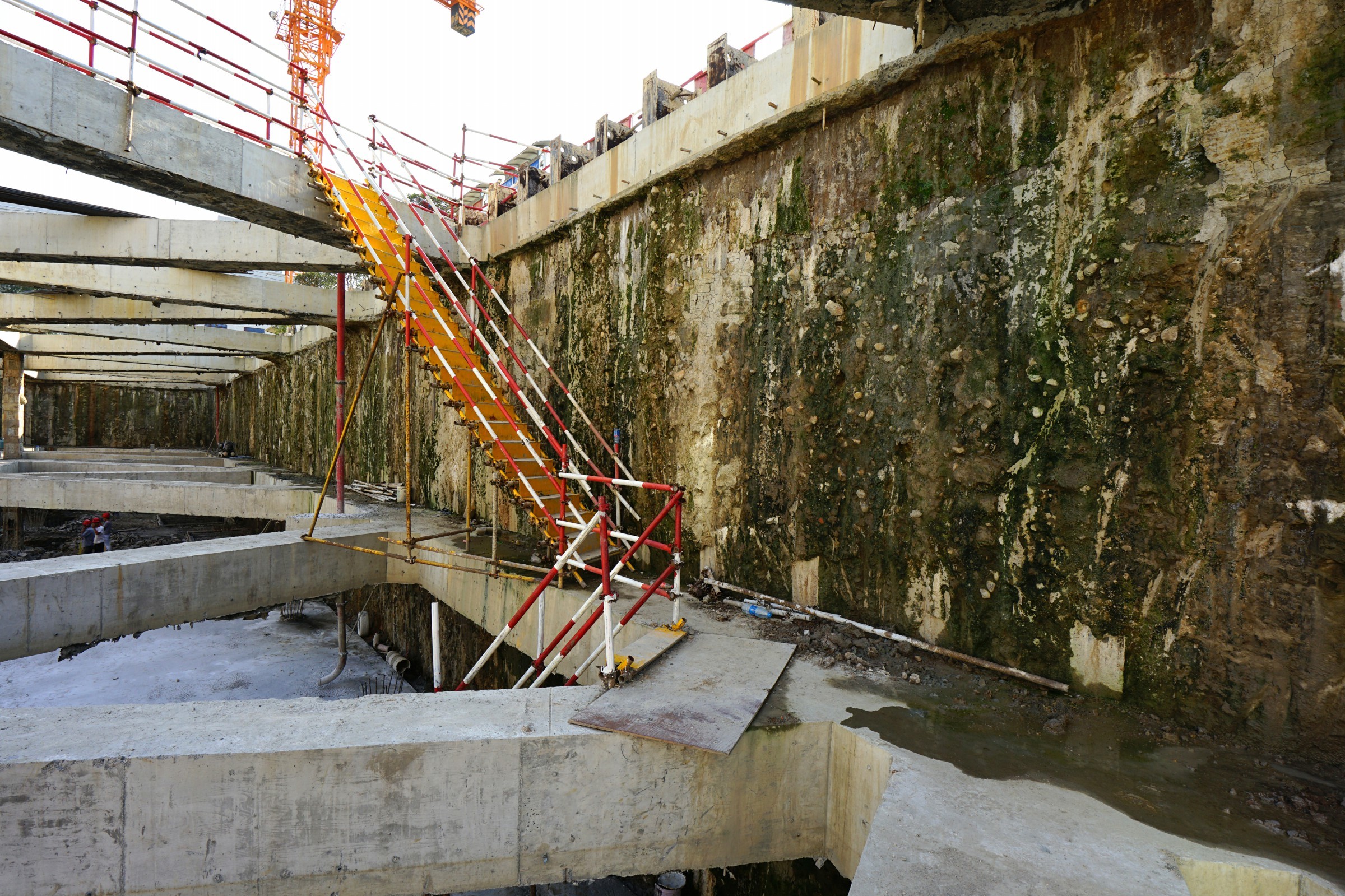

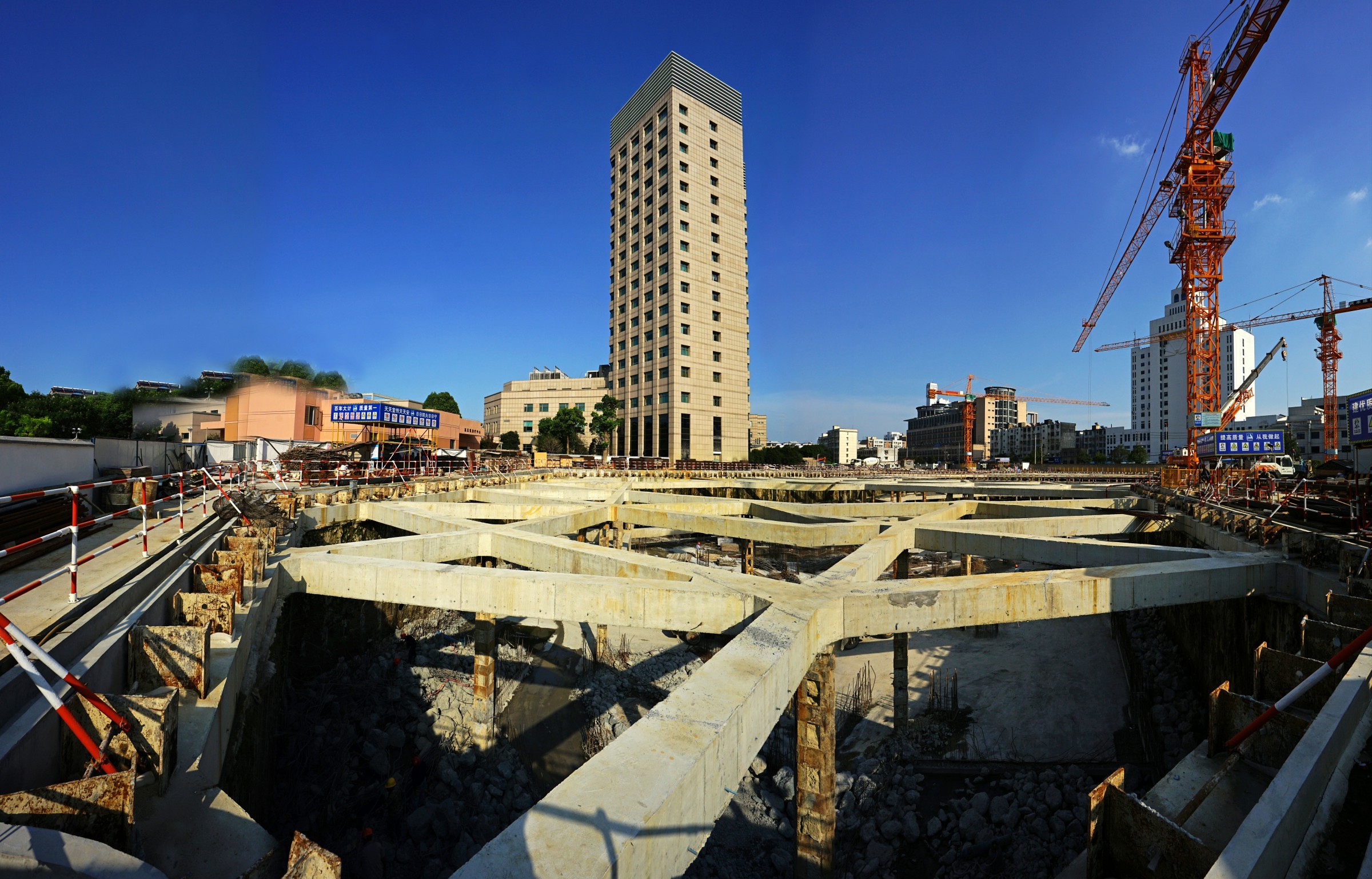

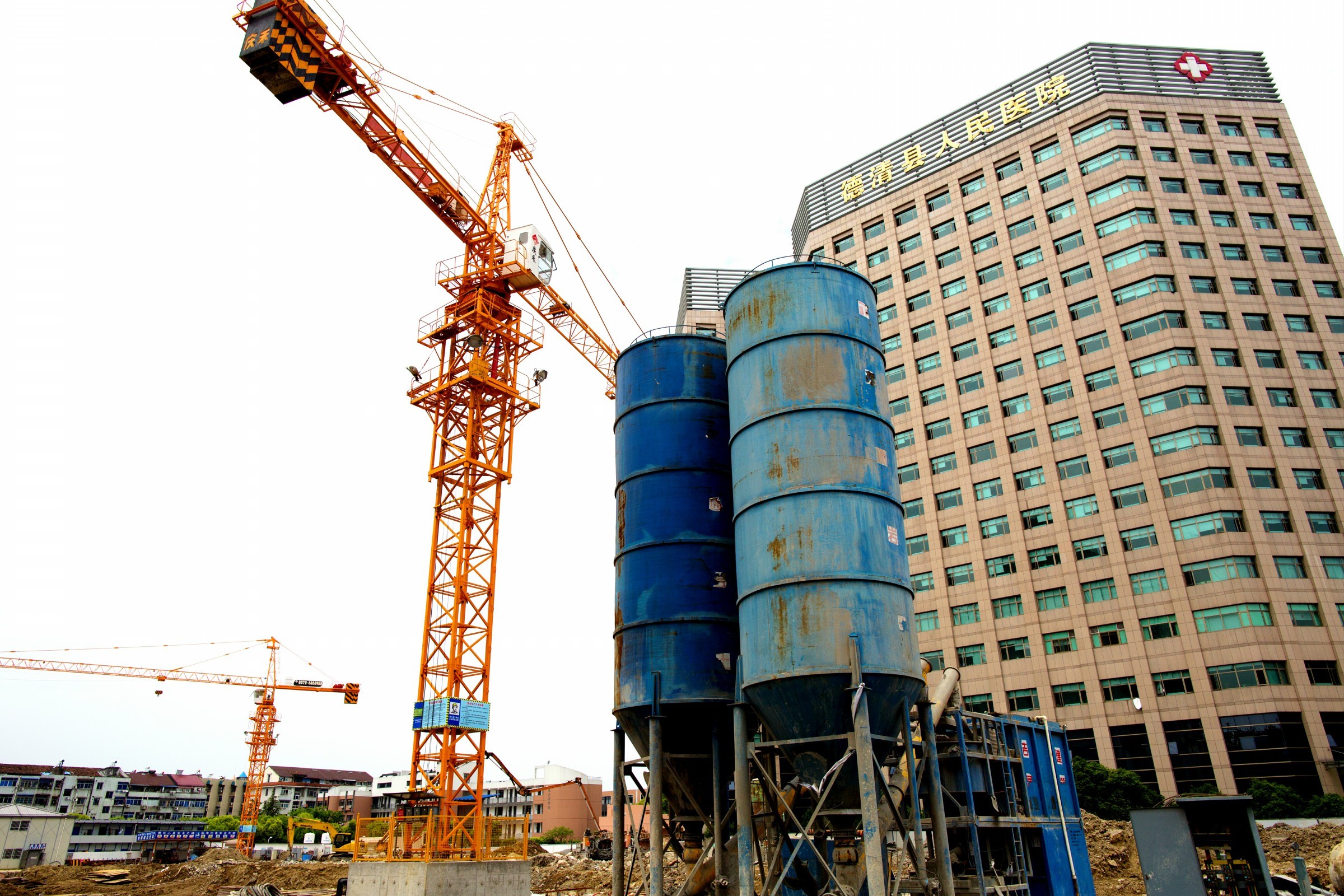

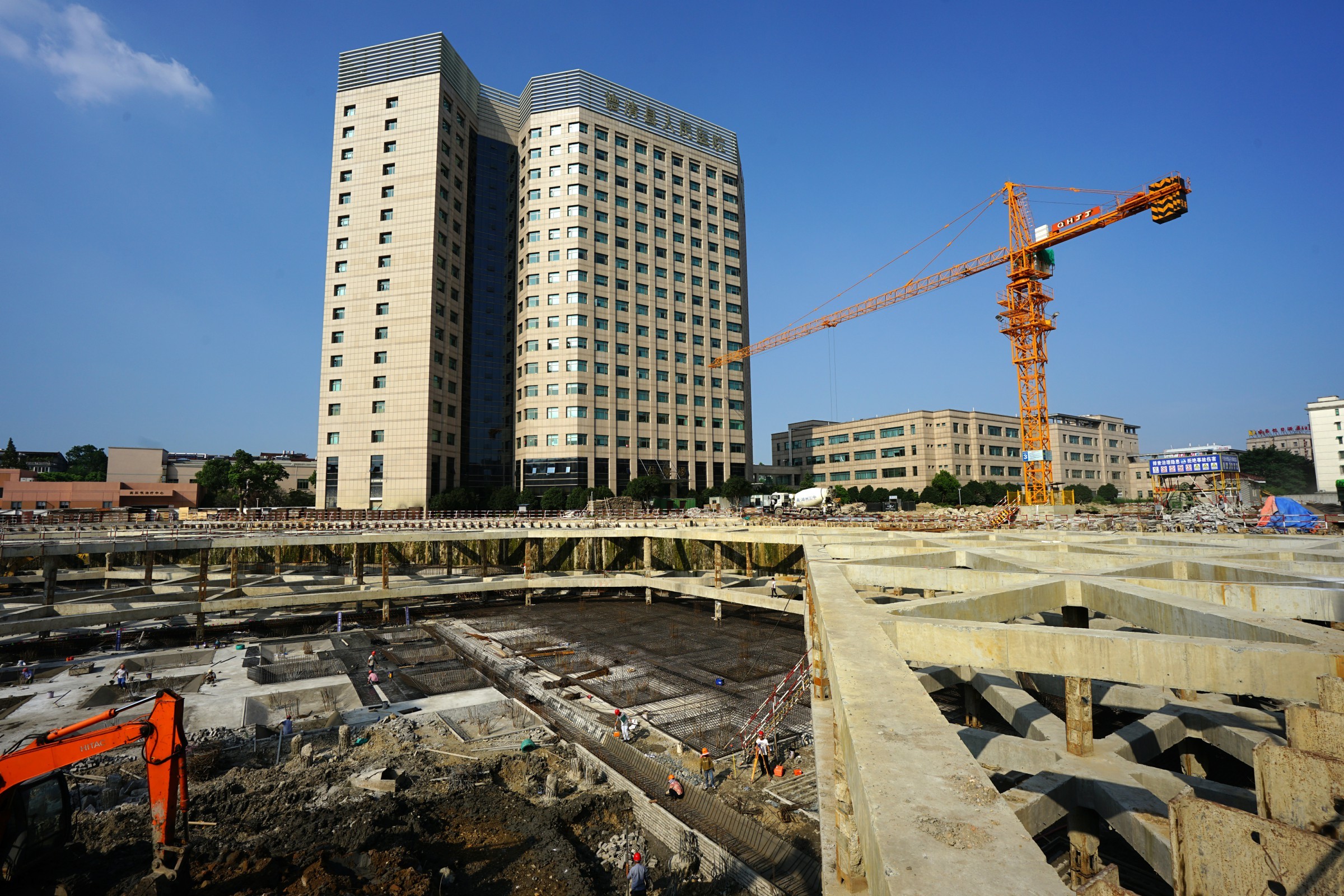

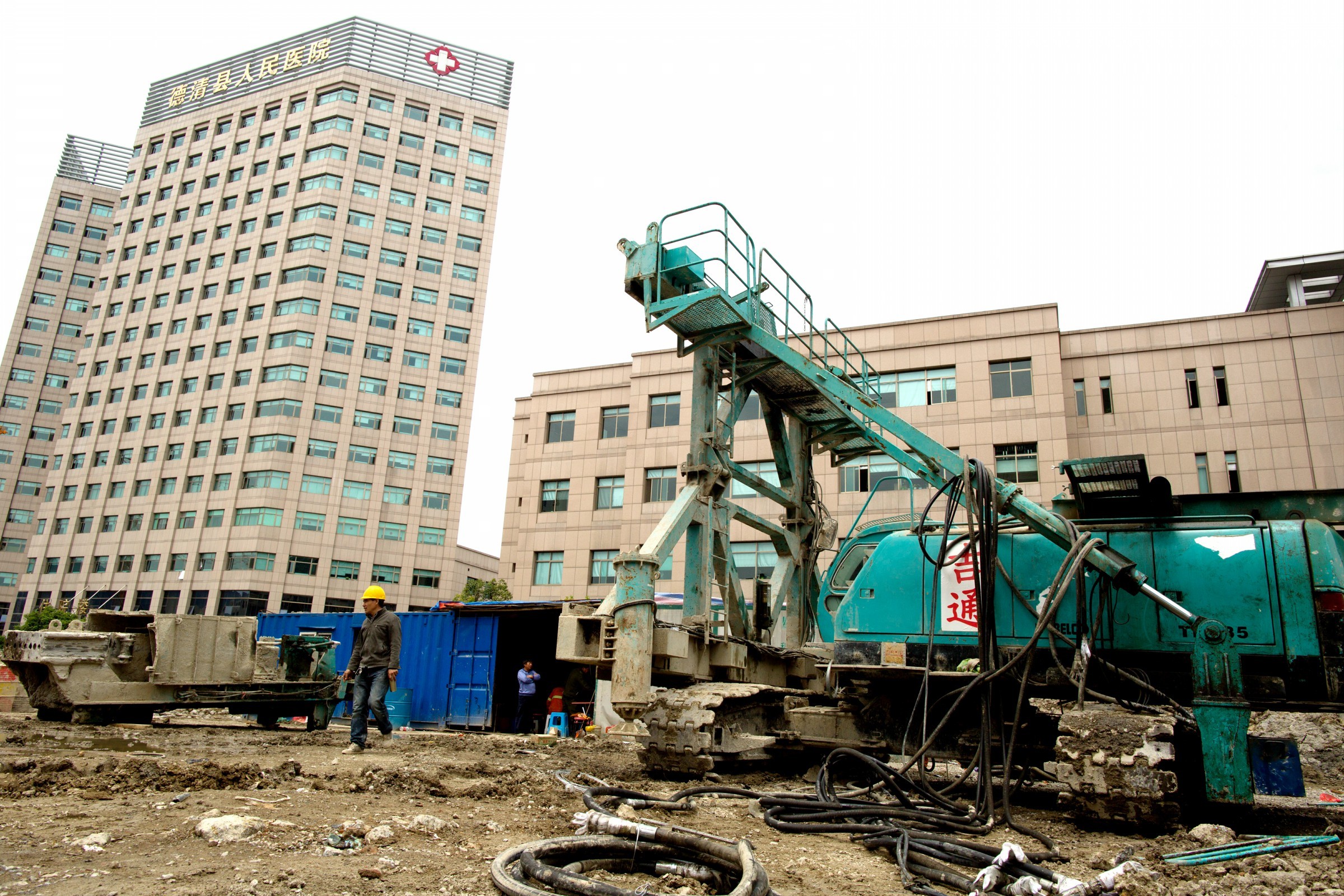

現場圖片

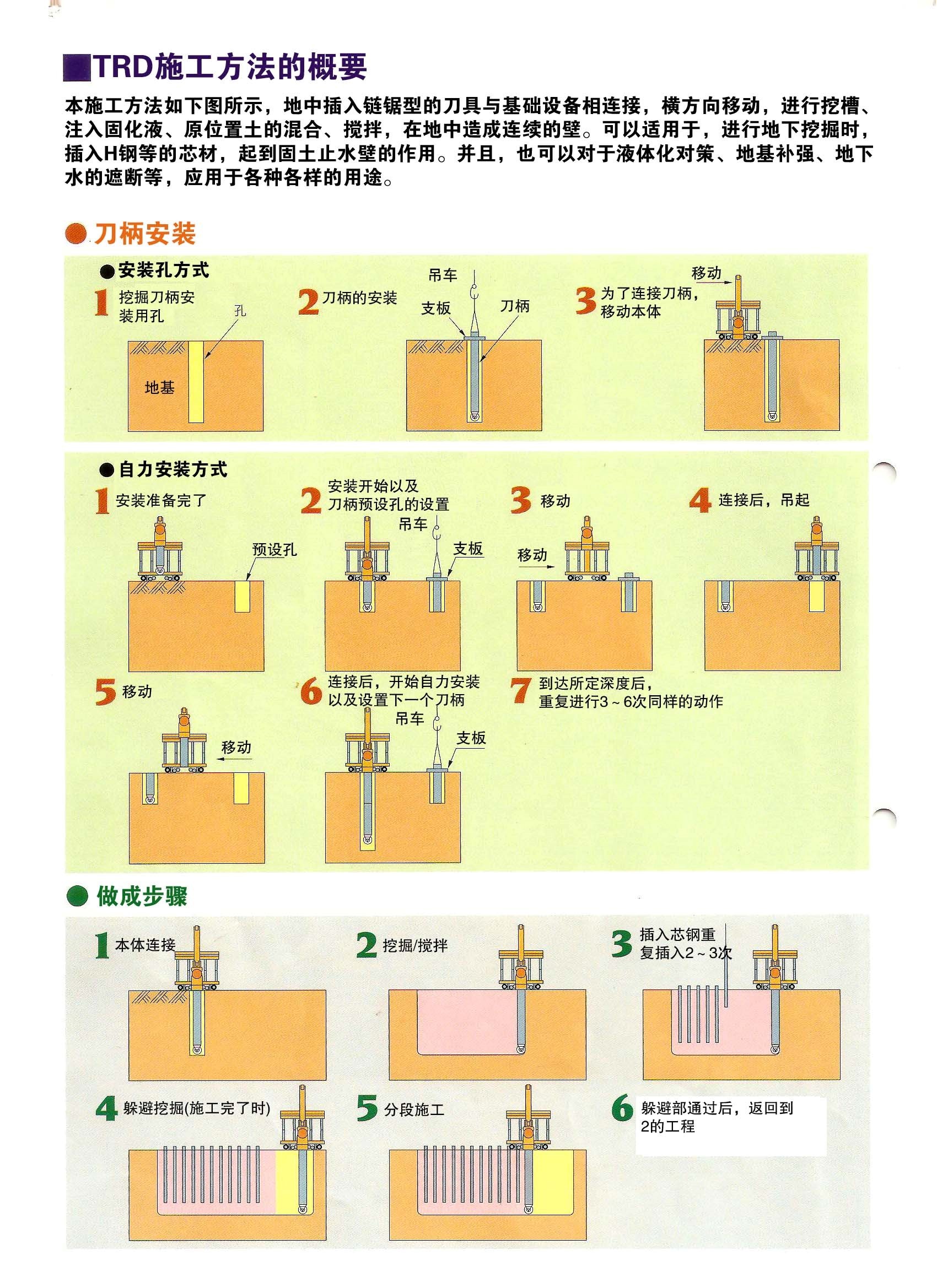

TRD工法(Trench-Cutting & Re-mixing Deep Wall Method),又稱等厚度水泥土地下連續墻工法,其基本原理是利用鏈鋸式刀具箱豎直插入地層中,然后作水平橫向運動,同時由鏈條帶動刀具作上下的回轉運動,攪拌混合原土并灌入水泥漿,形成一定強度和厚度的墻。
TRD工法通過水平橫向運動成墻,可形成沒有接口的等厚連續墻體,其止水防滲效果遠遠優于柱列式地下連續墻和柱列式攪拌樁加固,其主要特點是環境污染小、成墻連續、表面平整、厚度一致、墻體均勻性好、防滲性能好、施工安全,與傳統柱列式地下連續墻相比隔滲,經濟性好。

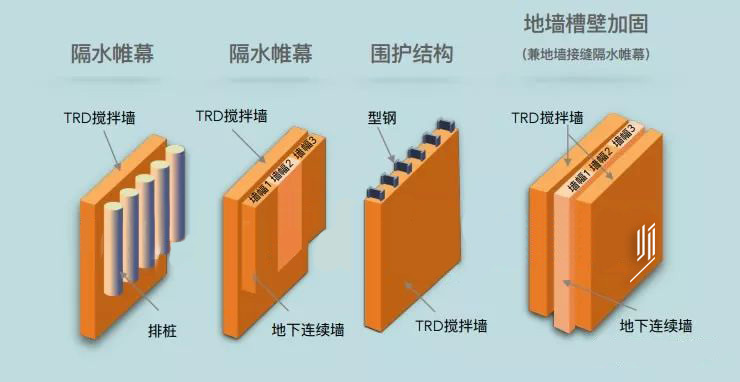

TRD工法適應粘性土、砂土、砂礫及礫石層等地層,在標貫擊數達 50~60 擊的密實砂層、無側限抗壓強度不大于5MPa的軟巖中也具有良好的適用性??蓮V泛應用于超深隔水帷幕、型鋼水泥土攪拌墻、地墻槽壁加固等領域。
